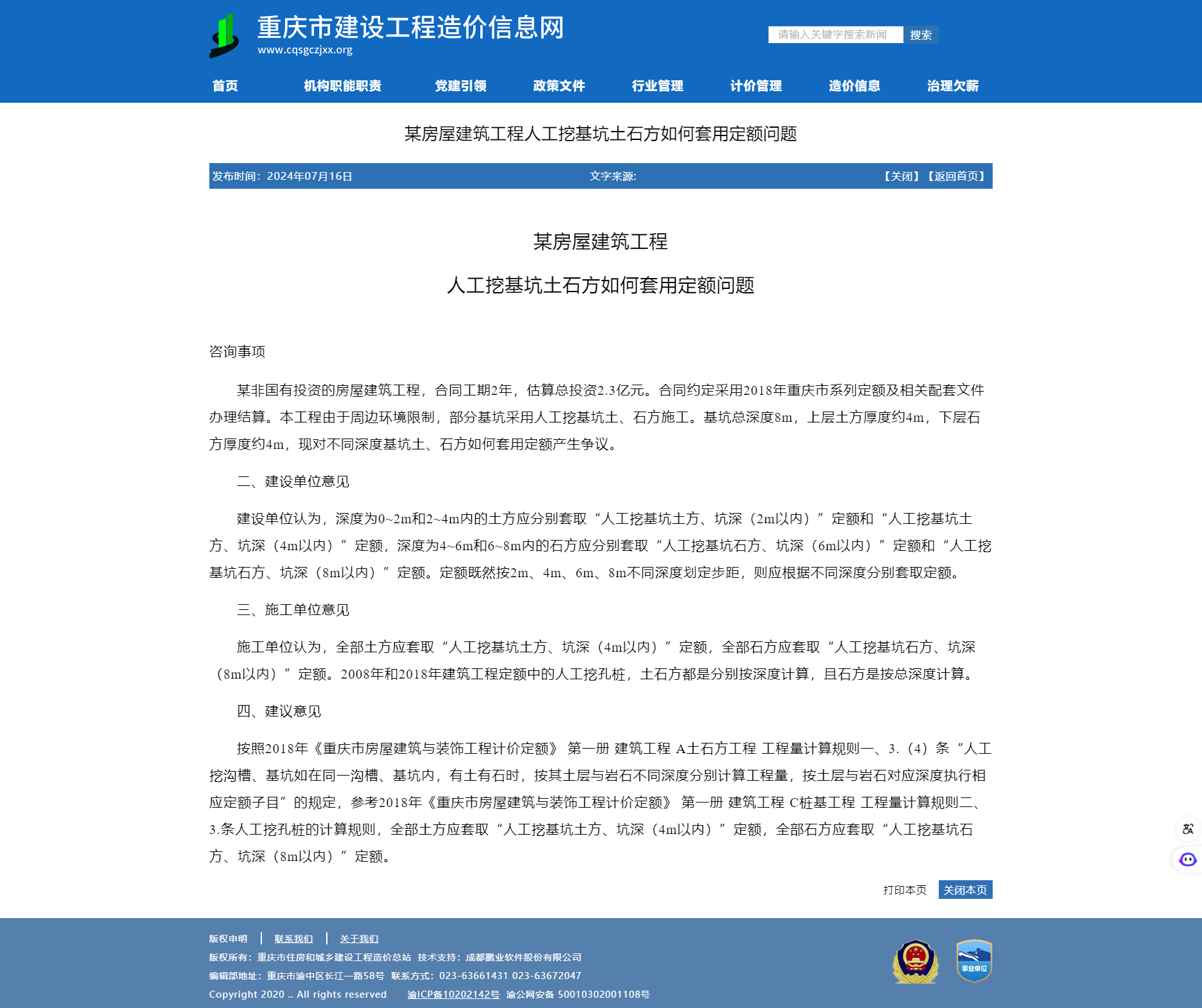

某房屋建筑工程人工挖基坑土石方如何套用定额问题
某非国有投资的房屋建筑工程,合同工期2年,估算总投资2.3亿元。合同约定采用2018年重庆市系列定额及相关配套文件办理结算。本工程由于周边环境限制,部分基坑采用人工挖基坑土、石方施工。基坑总深度8m,上层土方厚度约4m,下层石方厚度约4m,现对不同深度基坑土、石方如何套用定额产生争议。
